干挂铝塑板施工流程详细说明

来源: | 发布日期:2025-01-03
干挂铝塑板咋施工呢,下面给您详细讲讲:
干挂铝塑板
(一)放样

  1. 首先得在柱面上弹出两条关键的线,一条是水平线,另一条是中心线。有了这两条基准线,就能按照塑铝板吊顶设计图的要求,再把其他需要的水平线给画出来。这就好比画画得先打个草稿,这些线就是后面施工的参照。
  2. 接着,得根据墙面或者吊顶实际有多大,好好算一算塑铝板要切成多大的块儿才合适。算好之后,还得画个加工图,就像给每块板做个 “身份证”,上面标清楚尺寸、形状这些关键信息,工人师傅照着加工图干活就不会出错啦。

(二)铝塑板加工

  1. 剪切
    • 按照加工图上标的尺寸,在裁剪铝塑板之前,得精打细算怎么排料。这就跟咱们裁布料似的,得让材料利用得最充分,别浪费。排好料之后,就用龙门剪这种专门的机器把板裁开。这龙门剪可厉害啦,裁出来的边又直又齐,尺寸准得很。

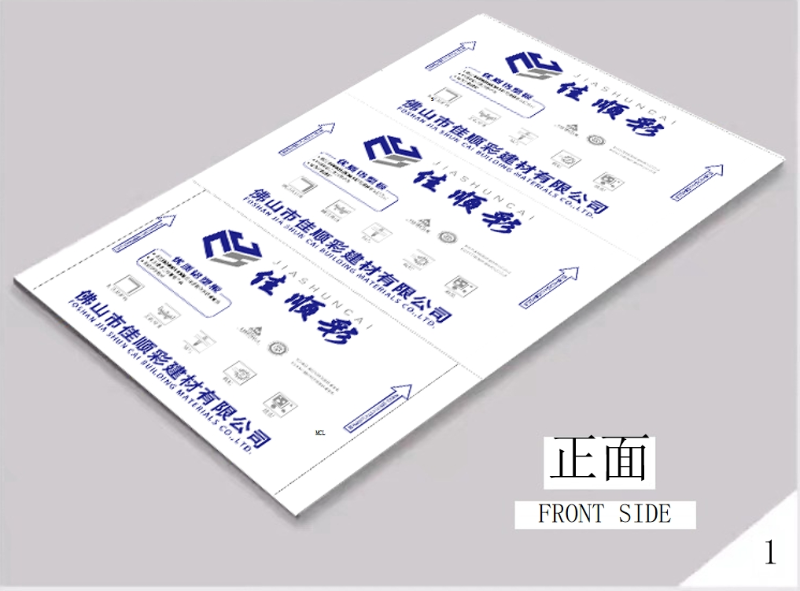

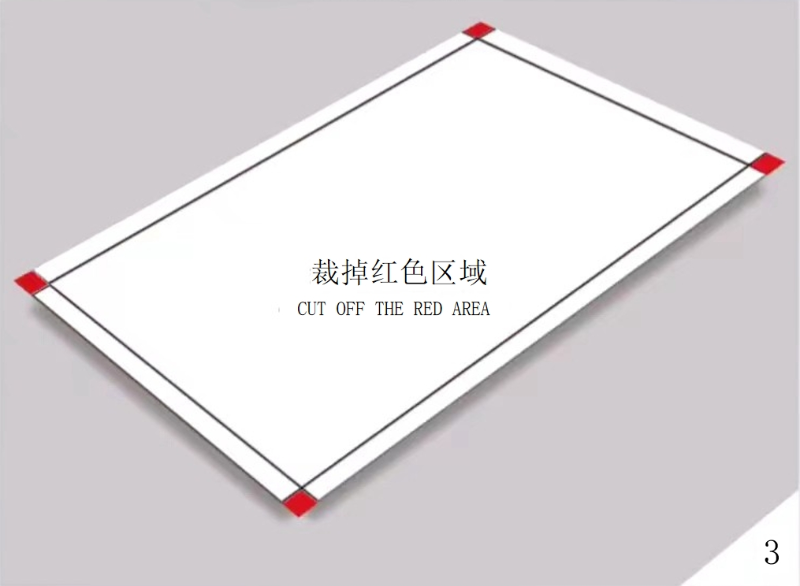

    • 1

  2. 铣槽、锟弯、弯折

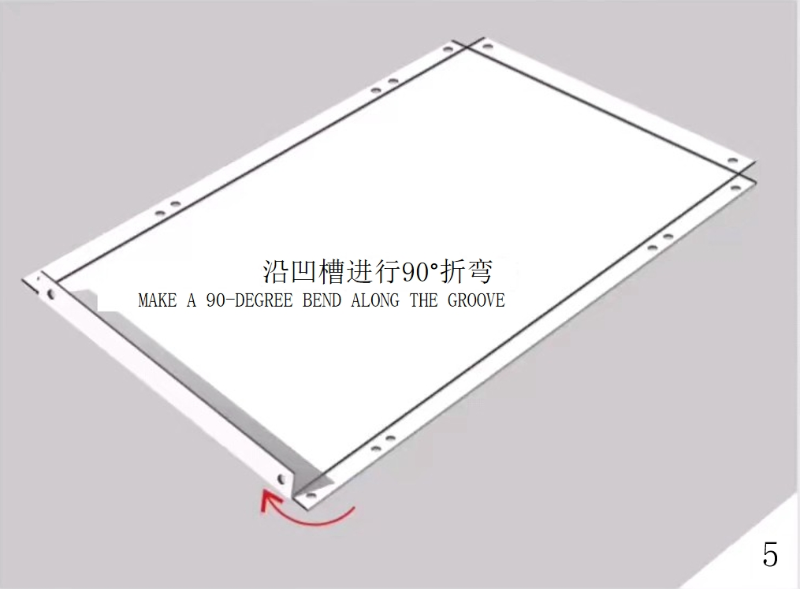

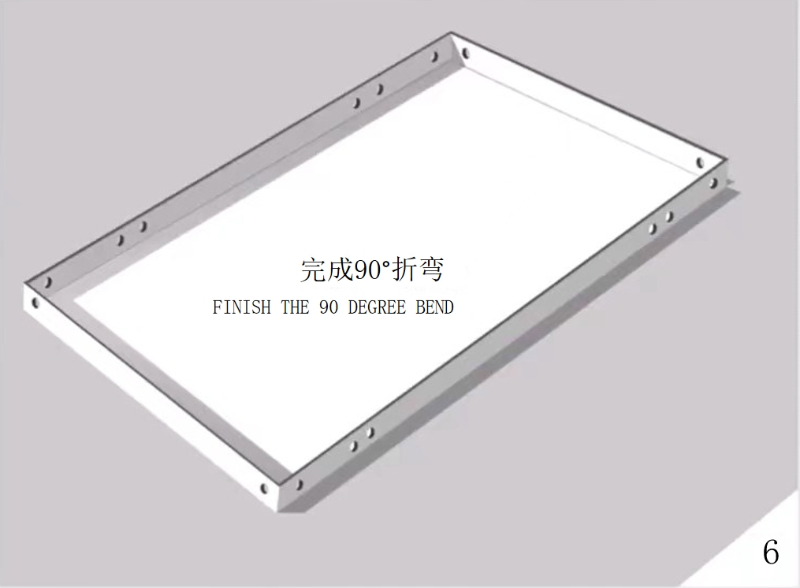

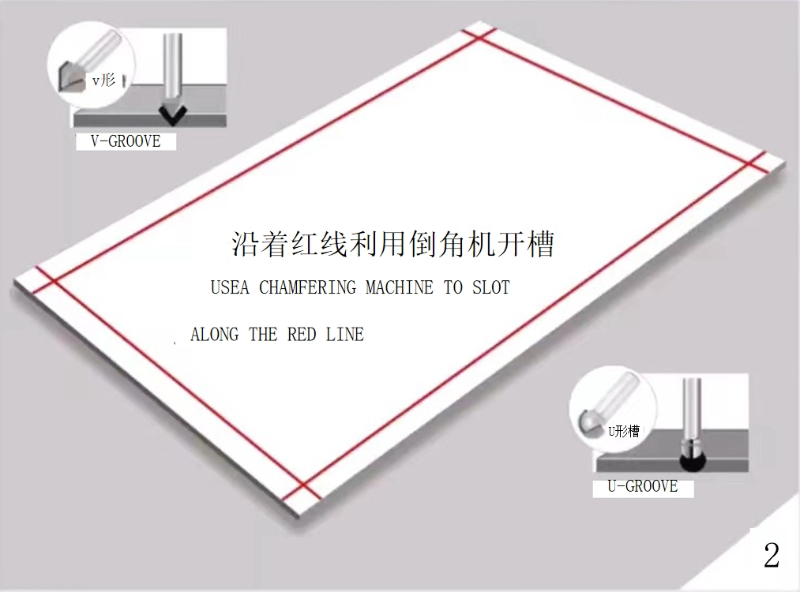

    • 动手加工之前,先得在塑铝板需要加工的地方用笔画条线,标清楚要铣槽、弯折的位置。铣槽得用铣槽机,这机器能把板上铣出个 U 型槽,槽底边最薄的地方得控制在 0.2 到 0.4 毫米,太薄了板子容易坏,太厚了又影响后面加工。
    • 要是这块板是要用在弧形的地方,像那种弯弯的墙或者柱子上,那就得用天轴锟弯机来把板弄弯。这机器可牛了,能根据需要把板弯成各种各样半径的弧形。
    • 等铣槽、锟弯都弄完了,再把板弯折成设计图要求的样子,然后给每块板编个号,就跟给学生排学号似的,这样搬到安装现场的时候,工人师傅就能很快找到对应的板,不会乱套。
2345678
(三)钢龙骨或铝龙骨安装

  1. 要是用铝龙骨:
    • 得先按照事先画好的翻样图,把铝龙骨稳稳当当、平平整整、尺寸丝毫不差地固定在楼板上。这就好比盖房子打地基,龙骨要是不结实、不平、尺寸不对,后面贴的铝塑板肯定歪歪扭扭的。
  2. 要是用钢龙骨:
    • 因为钢和铝塑板的铝碰到一起容易生锈腐蚀,所以得先给钢龙骨做点防腐措施,要么刷上防锈漆,要么垫上个绝缘的垫片,把它们隔开。

    • 固定连接件的时候,得先按照放好的线找准位置,用电焊把连接件焊牢,焊完之后,还得在焊缝那儿刷两遍防锈漆,让它更耐用。要是主体结构上本来就预埋了铁件,那就直接把连接件焊在预埋铁件上;要是没有预埋铁件,就得在主体结构上打孔,装上膨胀螺栓,再把连接铁件固定上去。

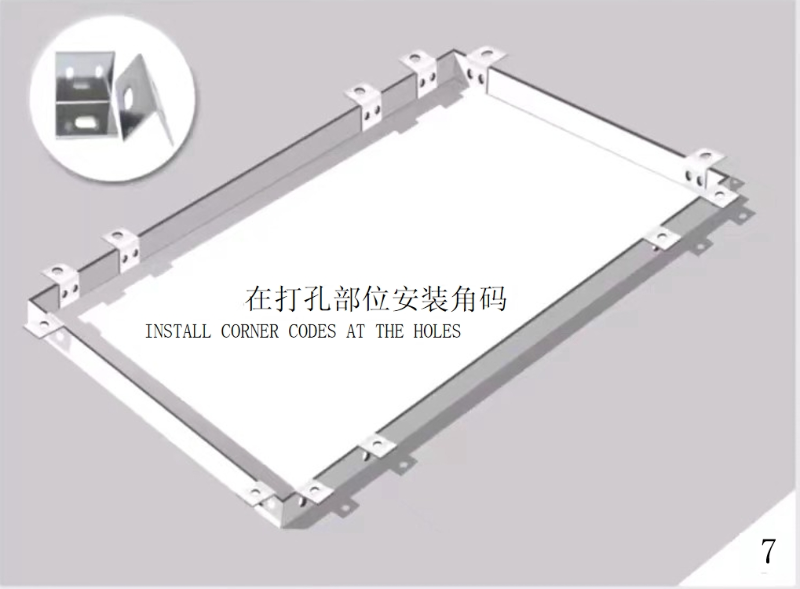

9
(四)面板安装

  1. 板与板的连接
    • 塑铝板跟别的塑铝板或者其他材料要连在一起的时候,一般是用铆钉、螺栓、螺钉、钉子这些东西。但是要注意啦,因为塑铝板表面是铝,要是和别的金属材料连在一起,时间长了就会生锈腐蚀,这就是电化学腐蚀。
    • 要是塑铝板背面和别的材料挨着,不用额外处理表面,但连接的时候得用铝或者不锈钢的铆螺栓这些,这样能减少腐蚀。要是和钢板之类的不同材料接触,那就得在它们中间铺一层至少 25 微米厚的保护层,像镀锌的材料或者聚乙烯绝缘带都行,就跟给它们穿上一层 “防护衣”,防止生锈腐蚀。
    • 10

  2. 预制型板加装 Z 型铝角材
    • 先把 Z 型铝角材的一边用强力的结构胶紧紧粘在预制型板的背面,然后再用铆钉把角材的中间部分和板的弯边连起来,这样就把预制板块准备好了,等着往墙上装。
    • 11

  3. 将预制板固定到龙骨上
    • 把准备好的预制板用螺钉拧到龙骨上的时候,得注意把板调得平平整整的,都在一个水平面上,然后再用铆钉和自攻螺钉加固,让它稳稳当当的,不会松动。

(五)打胶

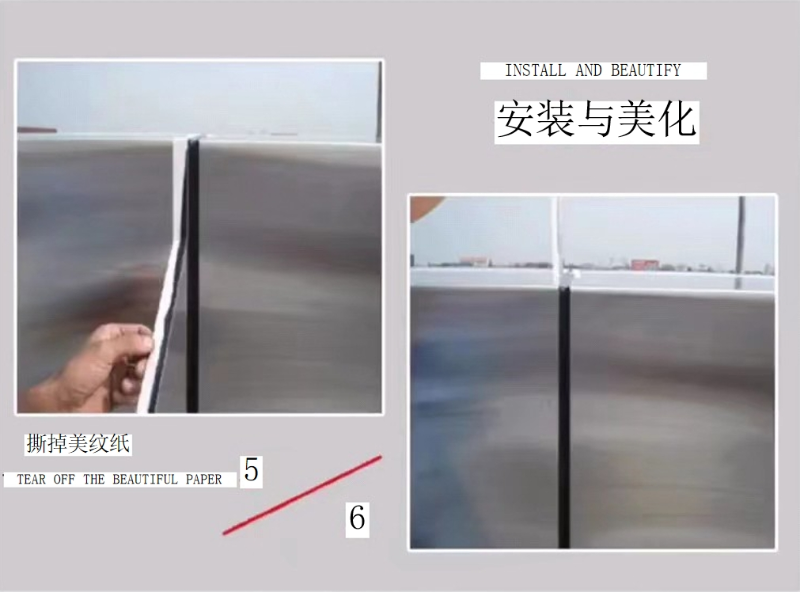

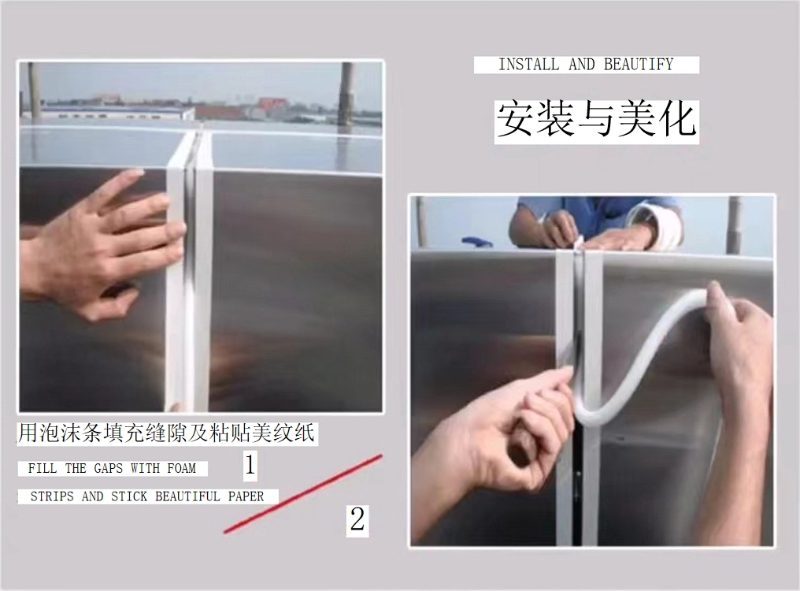

  1. 在塑铝板连接的地方,先塞进一些衬垫材料,像橡胶条、泡沫条之类的,这能起到缓冲和密封的作用。然后在上面打上密封胶,把缝都封住,最后再把塑铝板表面的保护膜撕掉。
  2. 12

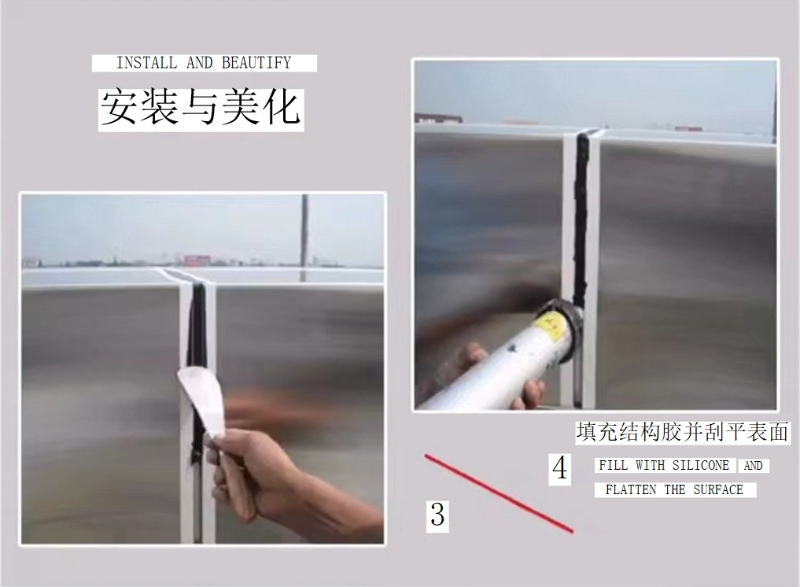

  3. 打胶之前,一定要用清洁剂把金属板以及铝合金(型钢)框的表面擦得干干净净的,要是不擦干净,密封胶就粘不牢。而且擦干净之后,得在一个小时之内把胶打上,要是超时了,灰尘又落上去,就得重新擦干净再打胶。密封胶得打得满满的,不能有缝隙或者气泡,不然水、灰尘就容易进去。擦清洁用的布得勤换,保持干净。用溶剂的时候,得严格按照瓶子上的说明来,而且用的时候千万不能有明火,不然容易出事。打胶的时候,还得用胶纸把胶缝两边的材料贴上,防止密封胶把旁边的铝塑板弄脏了。
13
(六)其他要点

  1. 干挂铝塑板,得先把墙面基础做好,基础材料有角钢、方管、铝合金方管,还有幕墙专用料这些。基础弄好后,根据墙面或吊顶的尺寸算出铝塑板面板的尺寸,开始加工面板,行话叫 “盘”。
  2. 加工的时候,先把基材裁出来,裁的时候长和宽都要比实际需要的尺寸多留 4 厘米,为啥呢?后面要折边啥的得用这些多余的料。然后用专门的修边机器在铝塑板背面,每条边的 2 厘米处,修出铝塑板厚度 2 倍的折边缝,把每个角多余的部分裁掉,再把边折成直角,用 1.5×1.5×1.5 厘米的铝七字角固定住,固定的时候用钻头打孔,再用铆钉加固。
  3. 这下就可以把加工好的 “盘” 往墙上挂了,用快钉和专用件把铝塑板固定在墙面基础上,固定的时候要留出一定的胶缝,从上往下挂或者从下往上挂都行。
  4. 施工的时候还有几个要注意的地方:框架要平平整整、垂直不歪、方方正正的,尺寸误差最多不能超过 5 毫米。铝塑板的 “盘” 也要方方正正,方向得一致,误差控制在 3 毫米以内。打胶的时候得从上往下打,先把泡沫棒塞进胶缝里,把缝撑起来,然后再注胶,用腻刀把胶压平,最后把保护膜撕掉。
  5. 铝塑板也有行业标准,一般厚度得在 3 毫米以上,3 毫米厚的铝塑板,铝层厚度得在 10 丝(也就是 0.1 毫米)以上。室内用的铝塑板通常是 3 毫米厚,铝层厚度有 10 丝、15 丝、21 丝等几种比较常见。外立面用的铝塑板,铝层厚度常见的有 0.20 毫米、0.30 毫米、0.40 毫米、0.50 毫米这四种,其中 0.30 毫米和 0.40 毫米用得最多。内立面用的铝塑板,铝层厚度用 0.15 毫米和 0.12 - 0.10 毫米这种范围的比较多。
